2000年10月14日: ドーム組立て第1日

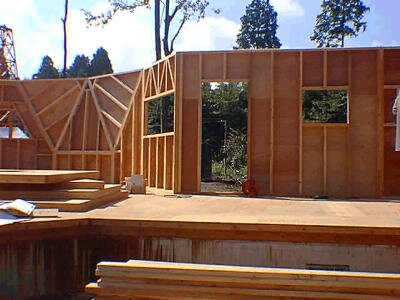

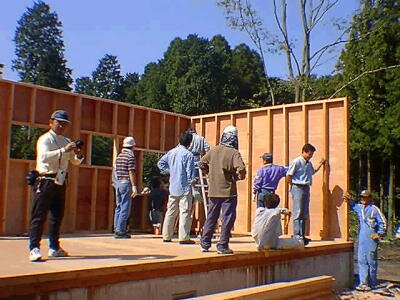

いよいよドーム建設のメインイベントである組立ての当日を迎えた。今回のドームはエクステンション部分が大きいので、第一日目の作業の中心はエクステンションの組立てになる。玄関部のエクステンション部をまず最初に組立て、その両側のドームパネル(三角形パネル)を組み立てることからはじめる。組立て開始時刻、午前十時少し前。

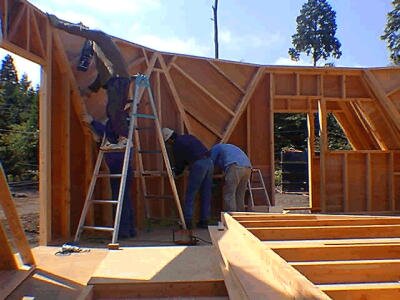

玄関エクステンション部分を組み立てた後、立壁(1F部分の垂直壁)との間のドームパネルを組立てる。ドームの組立てで、エクステンションパネル、立壁パネルとドームパネルとの取り合いが一番調整に手間取る。製作者としては緊張の瞬間だ。

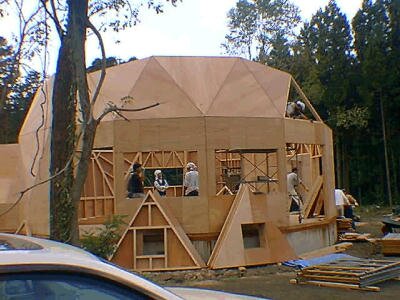

とりあえず玄関エクステンションと両翼のドームパネルが納まった。
第一日目のメインの作業である、浴室部分の大きなエクステンションパネルの組立て。エクステンションは幅4m、長さは6.7mと大きいので、ハンドリングを考えて長手方向に2分割とする。
浴室エクステンション方向から玄関方向。

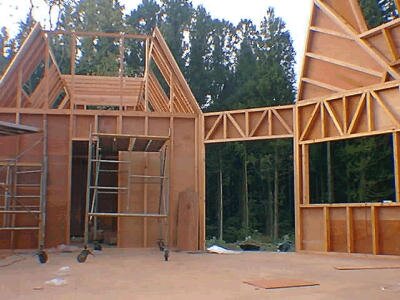

午後の作業に入って、浴室エクステンション部の屋根を施工するために、浴室エクステンション部のロフトの床張りと、ドーム本体パネルの組立ての二手に分かれて作業を進める。
浴室エクステンション部の屋根の施工状況。第一日目の作業はこれで終了。

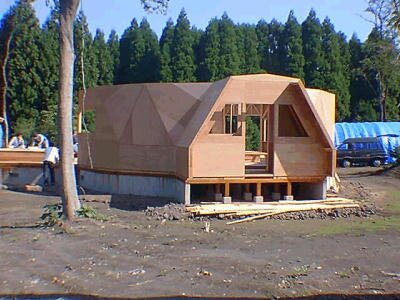

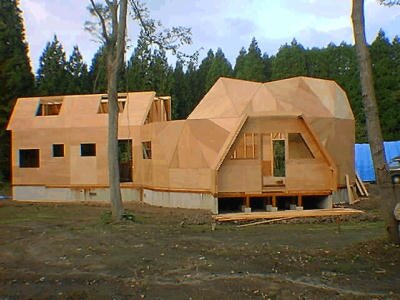

第一日目の作業が終了したドームの外観。作業終了午後4時。正味の作業時間は四時間半程度か?エクステンションの組立てがほぼ終わり、製作者としては今回のドームパネルの組立ても峠を越えた感じである。
